道华建设工程律师团代理的建设工程施工合同纠纷一案,获成都仲裁委支持,成功追回500余万款项,案件获得全面胜诉!
时间:2022-08-29 浏览量:
成功案例:道华建设工程律师团代理的建设工程施工合同纠纷一案,获成都仲裁委支持,成功追回500余万款项,案件获得全面胜诉!
作者:道华建设工程律师团首席律师,广东道华律师事务所主任邹俊岳
本文是作者受原告委托代理的一起真实案例,作为原告的代理人,接受委托后,作者反复研究案件,发现本案存在的主要争议焦点在于:一、双方是否已完成结算,工程款、质保金付款条件是否成就;二、工程款总金额为多少;三、违约金的利息起算时间问题。为此,作者向成都仲裁委申请仲裁,经两次开庭,最终获得支持,并于2021年7月全部执行回款。
(成都仲裁委员会)
案情简介:
2014年12月,深圳市某设备有限公司(以下称“设备公司”)中标了成都某置业有限公司(以下称“置业公司”)发布的“某厨房设备工程”,并相应签订《工程施工合同》,就施工范围及工程款项等进行了约定,后续相继签订了补充协议一、二,就新增项目补充约定,工程总造价近两千万元。
合同签订后,设备公司按照约定进场测量并采购、安装厨房设备,各项工程分别于2016年11月份及2018年12月份通过验收并交付置业公司使用。然而,在设备公司递交工程结算资料后,置业公司多次借口不予确认结算金额,以拖延后续工程尾款。
仲裁裁决:
一、被申请人置业公司与本裁决书送达之日起十日内,向申请人设备公司支付工程款及质保金共计4392923.41元;
二、被申请人置业公司与本裁决书送达之日起十日内,向申请人设备公司支付工程款及质保金(主合同工程款利息的计算方式为以2760284.39元为基数,自2018年4月19日至2019年8月19日,按照中国人民银行同期同类贷款基准利率计算,自2019年8月20日至实际付清之日止,按照全国银行间同业拆借中心公布的贷款市场报价利率计算。主合同质保金利息以909590.74为基数,自2019年1月27日至2019年8月19日,按照中国人民银行同期同类贷款基准利率计算,自2019年8月20日至实际付清之日止,按照全国银行间同业拆借中心公布的贷款市场报价利率计算。补充协议一、二工程款利息以723048.28元为基数,自2020年5月3日至实际付清之日止,按照全国银行间同业拆借中心公布的贷款市场报价利率计算。)
(仲裁庭)
律师评析
一、双方是否已完成结算,工程款、质保金付款条件是否成就?
《主合同》约定,本工程竣工验收合格并取得置业公司合法的《竣工验收报告》后60日内,设备公司须将详细的结算资料4套呈交给置业公司。
置业公司在收到结算资料之日起90个工作日内完成本工程的结算工作。
首先,置业公司在收到设备公司提交的《结算清单》后,在合理期限内没有对结算金额提出异议,应视为双方已经完成结算,置业公司应按照合同约定支付剩余工程款项,同时,质保期限已经届满,置业公司亦应支付相应的质保金。
其次,涉案主工程及补充协议工程分别2017年8月3日、2019年4月26日签署《竣工验收报告》,置业公司于2017年11月3日及2019年11月21日分别收到主合同及补充协议的结算资料,相应增加预留90个工作日时间,也应于2018年3月19日及2020年4月2日完成结算工作。
故,双方应视为已经完成结算工作,按照《主合同》的约定,置业公司支付工程款的条件已然成就,应按照约定向设备公司支付至结算总造价的95%。
二、违约金的利息起算时间问题。
结合前文所述,2018年3月19日及2020年4月2日,双方即已完成结算工作,置业公司支付工程尾款的条件已然成就,应向设备公司支付至总造价的95%。
结合《主合同》约定,置业公司不按合同约定及时支付工程进度款,按照应付款的同期银行贷款利率支付利息,但免责宽限期30日,延迟付款在30天内不支付利息。30天以上的自第31天起按照应付款金额的同期贷款利率支付利息,故应分别自2018年4月19日及2020年5月2日分别起算拖延支付工程款项的违约金。

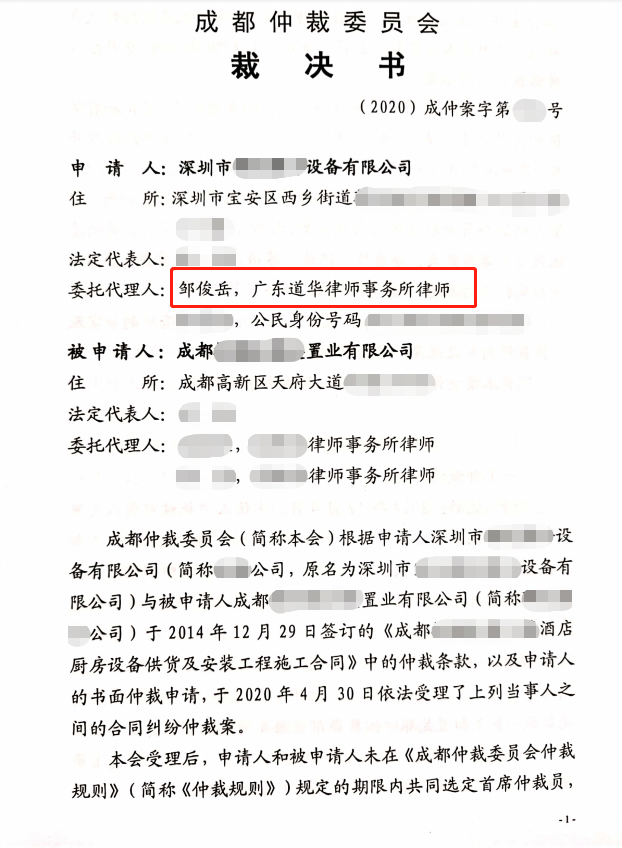

附仲裁裁决书:
更多推荐
-
道华建设工程律师团代理的建设工程施工合同纠纷一案,获成都仲裁委支持,成功追回500余万款项,案件获得全面胜诉!2022-08-29
成功案例:道华建设工程律师团代理的建设工程施工合同纠纷一案,获成都仲裁委支持,成功追回500余万款项,案件获得全面胜诉! 作者:道华建设工程律师团首席律师,广东道华律师事务所主任邹俊岳 本文是作者受原告委托代理的一起真实案例,作为原告的代理人,接受委托后,作者反复研究案件,发现本案存在的主要争议焦点在于:一、双方是否已完成结算,工程款、质保金付款条件是否成就;二、工程款总金额为多少;三、违约
-
承包人以房屋抵顶分包人工程款,经道华建设工程律师团代理,获甘肃两级法院支持,房屋过户至发包人名下并追回全部工程款2022-08-29
成功案例:承包人以房屋抵顶分包人工程款,经道华建设工程律师团代理,获甘肃两级法院支持,房屋过户至发包人名下并追回全部工程款。 分包人在大部分的建设工程项目中属于较为弱势的一方,在被拖欠工程款的情况下往往需要自行垫付工人工资。本案是道华建设工程律师团代理的一项建设工程施工合同纠纷,当事人作为分包人,长期被发包人及承包人拖欠工程款项,无奈自行垫付大量工人工资,接受委托后,团队律师集体探讨,制
-
总包拖欠4900余万工程款却被裁决支付上亿元!道华律师讲述成功案例2022-08-29
总包拖欠4900余万工程款却被裁决支付上亿元!道华律师讲述成功案例。 作者:邹俊岳 道华建设工程律师团首席律师 道华律师事务所主任律师 导语:本文是作者代理的一起建设工程施工合同纠纷案件,中山某地产公司作为总包方,拖欠承包方近5000万工程款项,接受承包方委托后,诉前研判精准把控对方抗辩点,终获广州仲裁委中山分会支持,裁决总包方支付工程款及违约金上亿元,并通过运作,促使承包方上亿元债权全部得
-
建设工程层层转包、分包,劳务者受害责任及各项经济损失应如何承担及认定?2022-08-29
建设工程层层转包、分包,劳务者受害责任及各项经济损失应如何承担及认定? 导语:在劳务者受害责任纠纷的案件中,提供劳务者大多为个人。但在建设工程合同中,往往会存在层层转包、分包的情况,那么对于涉案工程的转包人、分包人是否应当承担劳务者的赔偿责任呢?道华建设工程律师团为您分析。 基本案情:2018年1月,被告惠州某经济合作社(甲方)与某公司(乙方)、被告刘某(丙方)签订了《土地转包合同》,约定甲方、乙方
